去る2002年9月28日(土)夜、予定通り下記のスケジュールで、東名高速道
路に新たにオーバークロス橋が3本架けられた。
|

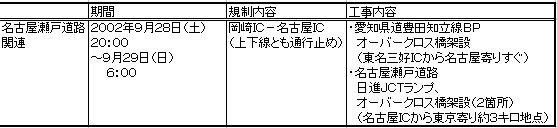

工事スケジュール
|
そのうち名古屋瀬戸道路関連の架設状況を報告する。
|
<<<
東名高速下り線(三好方面)から

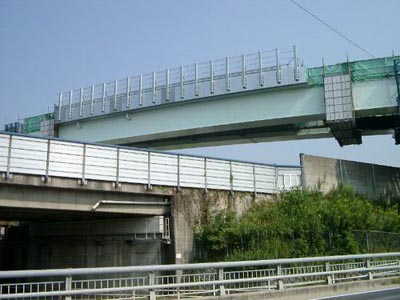

名古屋瀬戸道路方面へのアプローチランプ部。
東名高速オーバークロス部以外は現場で組立てている。
(2002年10月5日 著者撮影。以下すべて。)
|
<<<

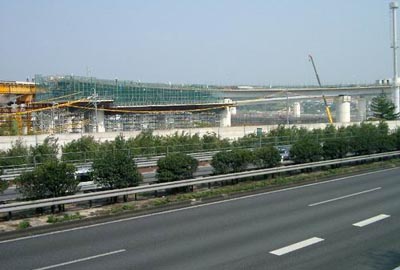

上記ランプの東名高速オーバークロス部。
|
<<<
日進JCTの中央部分。
各ランプ部が集まって、名古屋瀬戸道路へ接続する。
|
<<<
名古屋瀬戸道路から

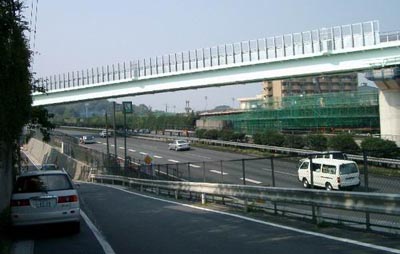

東名高速下り線(名古屋IC)方面へのアプローチランプ部。
オーバークロス部の前後区間は架設されていない。
|
名古屋瀬戸道路関連工事では、既存道路との調整が必要な(めんどうな)工程を済
ませたことになる。日進JCTで高架橋の梁が架設していないのは、東名高速下り線
(名古屋IC)方面への合流ランプ部くらいになった。この区間は、すでに下部は設
置済みで、東名高速道路の側道の迂回措置も済み、架設を待つだけになっている。
東名高速道路関連では、さらに10月21日以降、11月1日まで全線で恒例の集
中工事が実施される。
|
